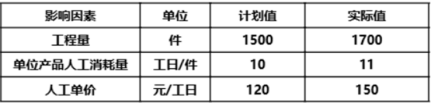

某分项工程目标成本为180万元,实际成本为280.5万元。影响该成本的三个要素的重要性排序和基本参数见下表。其中,“单位产品人工消耗量”变动对成本的影响为增加( )万元。
A
33
B
67.5
C
100.5
D
20.4
查看答案
正确答案:D
参考解析:
本题考查5.5施工成本分析与管理绩效考核。采用差额计算法,“单位产品人工消耗量”变动对成本的影响为(11-10)×1700×120=20.4万元。
